目前,运城中心城区集中供热准备工作已基本就绪,2020年11月8日将启动供热。 扩网工程基本完工 集中供热面积达2600万平方米
谈及今年集中供热扩网工程,运城晋建热电有限公司相关负责人说,他们主要承担同蒲铁路线以北区域的集中供热扩网工作,今年共敷设了支线管网7公里,建设换热站25座,新增供热面积约130万平方米。 同时,他们还承担了服务区内地热井替代工作。目前,已有8个地热井小区接入集中供热管网,整个扩网工程基本完工。 运城市城市集中供热供气服务中心负责人说,除了同蒲铁路线以北区域的集中供热扩网工程外,今年运城市热力公司还实施了市区东部集中供热管网工程,建设管网长约8公里,建设8座换热站,新增供热面积约40万平方米。目前,所有扩网工程已基本完工。
该负责人说,通过今年的扩网建设,中心城区集中供热总面积达到2600万平方米,一次供热管网143公里,换热站275座。其中,运城市热力公司1700万平方米,一次供热管网88公里,换热站203座;晋建热电公司900万平方米,一次供热管网55公里,换热站72座。 管网完成注水冷循环
供热准备工作已基本就绪
谈及供热准备情况,运城市城市集中供热供气服务中心负责人说,上个采暖季结束后,中心就给各公司下发了文件,提出了检修要求,各公司也制订了检修计划,并按期完成了检修任务。 目前,机组、管网、换热站等设施设备状态良好,为今冬供热打下了坚实的基础。

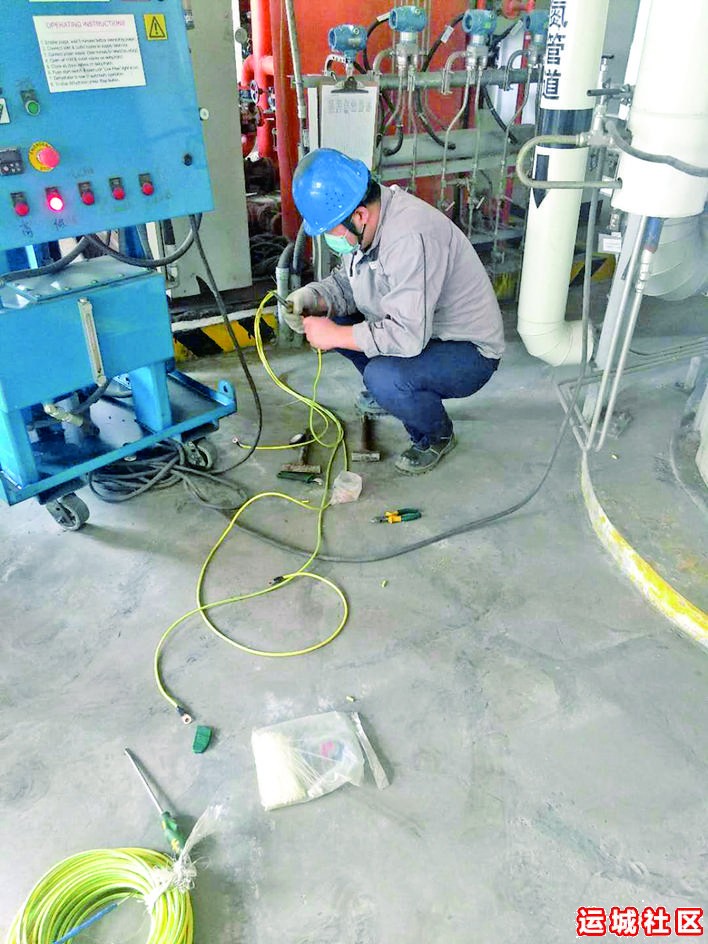

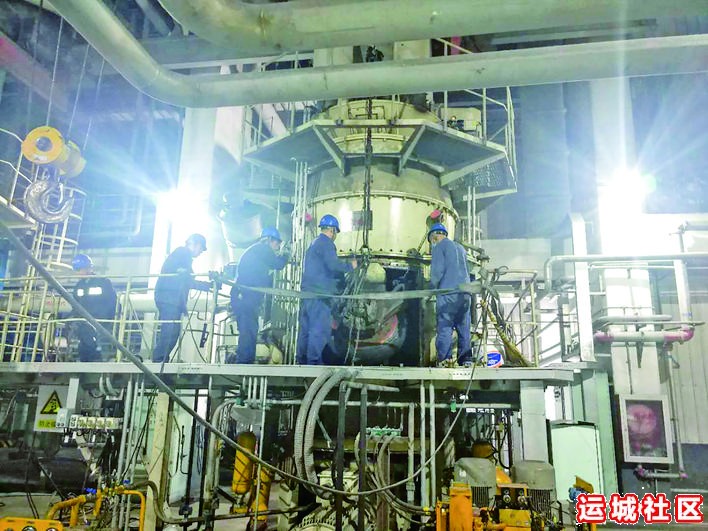

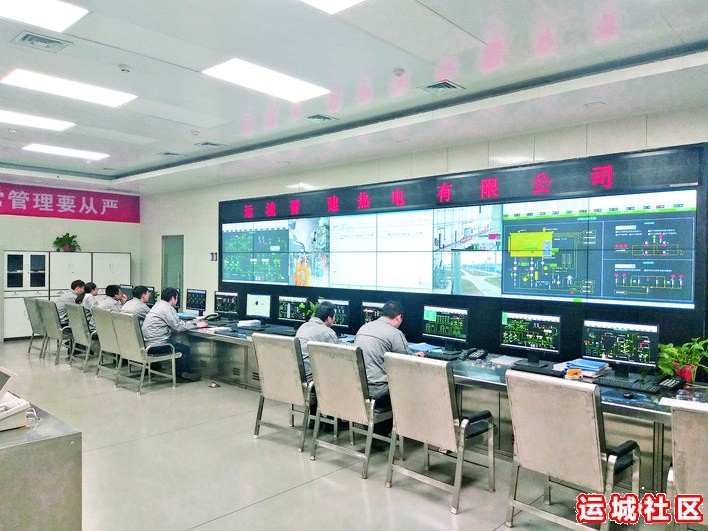

在运城晋建热电有限公司供热调度中心内,记者看到工作人员通过远程智慧系统同一线检修人员进行设备运行调试。 该公司相关负责人说,今年3月15日供热结束后,他们立即投入到下一年度供热期准备之中,疫情常态化防控、经济活动分析、设备维护保养、技改、扩网、物资储备、规程修订、供热服务等工作统筹推进。 目前,公司的维护检修已全部完成。其中,电厂维护检修938项,管网及换热站维护检修5085项,技改14项。整个供热系统运行所需的备品配件储备工作也已到位。
对于供热的储煤及供热系统调试工作,市城市集中供热供气服务中心负责人说,目前关铝热电公司厂内储煤8万吨,市热力公司调峰热源厂储煤5000吨。整个燃煤储备充足,且后续采购计划也按部就班。
该负责人说,为做好今冬供热工作,从10月10日开始,相关供热部门就已经开始了注水工作。截至目前,除部分新建管网外,一、二期管网已全部注满,并完成冷循环。整个供热准备工作现已基本就绪,11月8日中心城区将启动供热。同时,各换热站也逐步投运,确保11月15日中心城区实现正常供热。 不因缴费问题推迟供热
全力保障供热服务质量
供热启动后,如何保障市民的供热服务?市城市集中供热供气服务中心负责人说,供热一旦启动后,他们将抓好供热运行调度。 根据不同时段供热负荷特点,关铝热电公司两台机组和晋建热电公司两台机组,合理调整供热机组台数和运行工况,保障输出热量满足需求。特别是做好节日期间供热运行调度工作,确保群众温暖过节。 在遇到极端天气,市热力公司根据需要启动调峰热源,合理调整运行参数,加大输出热量,保障居民供热。
今年运城市城市集中供热供气服务中心要求各供热公司要保障各小区的供热质量。 该中心负责人说,在供热机组启动之前,各供热公司换热站要全部运行,小区阀门要全部开启,不能因缴费不到位而推迟向用户供暖。同时,各公司要安排专人负责供热质量工作,对用户供暖不达标的问题,分析原因,采取措施,及时处理,切实提高供热服务水平,不断提高用户满意度。供热期间,两家供热公司也将开通供热服务热线。 晋建热电热线电话:2368555; 运城市热力公司热线电话:2160001、2860001。
城市供热点多、面广,存在设备老化等各种问题。 为此,该中心要求各供热公司制订相应的应急预案,备好应急物资,加强应急演练,做好突发事件应急处理工作,确保最短时间恢复供热,让广大市民过一个温暖的冬天。
|
